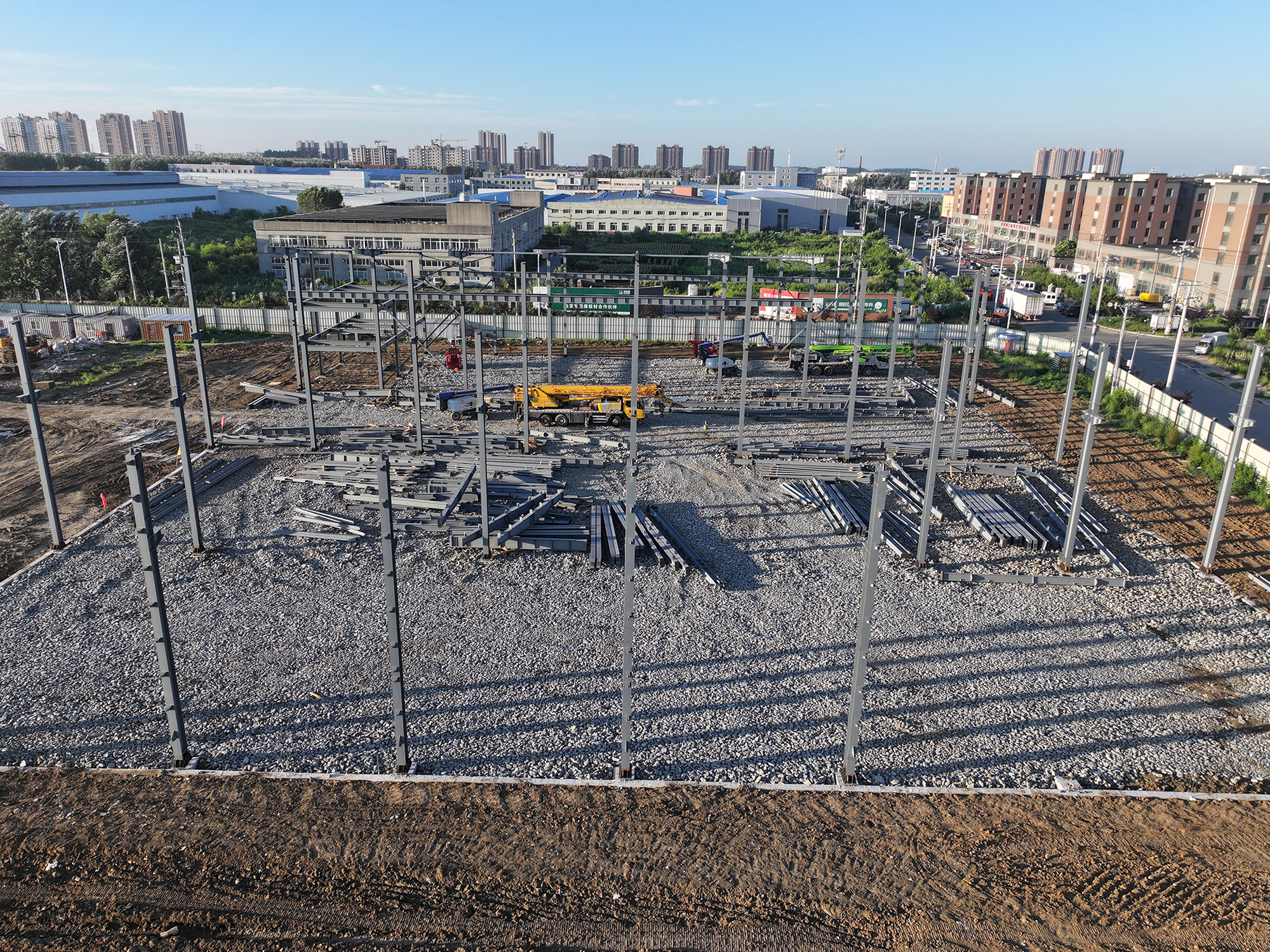

Shenyang Zhongwei Heavy Industry บริษัท สตีล สตรัคเจอร์ เอ็นจิเนียริ่ง จำกัด ได้ดำเนินการส่งมอบงานโครงสร้างเหล็กสำหรับโรงงานแยกไฟฟ้าเฮยหลงเจียงซินฮุ่ยเรียบร้อยแล้ว โครงการนี้ตั้งอยู่ที่ฉือชื่อเคเทิงฉี มองโกเลียใน มีพื้นที่อาคารประมาณ ๒๐,๐๐๐ ตารางเมตร ใช้ระบบโครงสร้างแบบพอร์ทัลเฟรม และมีปริมาณเหล็กโครงสร้างประมาณ ๖๐๐ ตัน เมื่อเปรียบเทียบกับอาคารคลังสินค้าทั่วไป โรงงานอุตสาหกรรมที่เกี่ยวข้องกับกระบวนการแยกไฟฟ้าจะให้ความสำคัญมากขึ้นต่อการประสานงานระหว่างพื้นที่โครงสร้าง อุปกรณ์กระบวนการ ความทนทานของเปลือกอาคาร และการเข้าถึงเพื่อการบำรุงรักษา ดังนั้น คุณภาพวิศวกรรมจึงไม่สามารถประเมินได้เพียงจากการที่ชิ้นส่วนแต่ละชิ้นเสร็จสมบูรณ์เท่านั้น แต่ยังต้องสะท้อนออกมาผ่านความแม่นยำของเส้นโครงข่าย (grid line) ความแนบสนิทของรอยต่อ ความต่อเนื่องของเปลือกอาคาร จุดอ้างอิงในการควบคุมการติดตั้ง และเงื่อนไขที่จำเป็นสำหรับการปฏิบัติงานและการบำรุงรักษาในขั้นตอนต่อไปด้วย โดยอาศัยระบบโครงสร้างที่ผ่านการพิสูจน์แล้ว โครงการนี้ได้กำหนดแนวทางการดำเนินงานสำหรับอาคารอุตสาหกรรมที่เน้นการผลิต ผ่านการควบคุมอย่างต่อเนื่องในทุกขั้นตอน ตั้งแต่การออกแบบรายละเอียด การผลิตชิ้นส่วน และการติดตั้ง
ประเภทอาคาร |
โครงสร้างหลัก |
พื้นที่อาคาร |
ขอบเขตของโครงการ |
โรงงานผลิตอุตสาหกรรม |
โครงสร้างคานโค้งชั้นเดียว |
ประมาณ 20,000 ตารางเมตร |
การส่งมอบโครงการโครงสร้างเหล็ก |
การตัดสินใจเชิงเทคนิคสำหรับอาคารโรงงานโครงสร้างเหล็กควรเริ่มต้นจากข้อกำหนดด้านการผลิตเป็นหลัก โครงสร้างคานโค้งถูกนำมาใช้อย่างแพร่หลายในอาคารอุตสาหกรรมไม่เพียงเพราะสามารถรวมจำนวนองค์ประกอบหลักให้น้อยลงและก่อสร้างได้ค่อนข้างรวดเร็วเท่านั้น แต่ยังสำคัญยิ่งกว่านั้นคือ โครงสร้างชนิดนี้ให้เส้นทางการรับน้ำหนักที่ชัดเจน ความต่อเนื่องเชิงพื้นที่ที่แข็งแรง และความยืดหยุ่นสูงในการจัดวางระยะห่างระหว่างเสาให้สอดคล้องกับการจัดวางเครื่องจักร สำหรับอาคารโรงงานที่ต้องรองรับสายการผลิตแบบต่อเนื่อง ฐานรากของเครื่องจักร การเข้าถึงเพื่อการบำรุงรักษา และระบบไฟฟ้า-กลศาสตร์-ประปา (MEP) ระบบที่ใช้รับน้ำหนักจะต้องบรรลุสมดุลที่เหมาะสมระหว่างความสามารถในการรับน้ำหนัก ความแข็งแกร่ง ความสูงภายในอาคารที่ใช้งานได้จริง และการจัดระเบียบงานก่อสร้าง

อาคารที่ใช้ในการผลิตที่เกี่ยวข้องกับกระบวนการอิเล็กโทรไลซิส ต้องการความสอดคล้องกันขององค์ประกอบต่าง ๆ อย่างเข้มงวดยิ่งกว่าเดิม ทั้งนี้ขึ้นอยู่กับลักษณะของกระบวนการผลิต สภาพแวดล้อมขณะปฏิบัติงานอาจมีความชื้นสูง ความแตกต่างของอุณหภูมิ ก๊าซ หรือสารกัดกร่อน โครงสร้างและเปลือกอาคารจึงไม่เพียงแต่ต้องเป็นไปตามข้อกำหนดด้านรูปทรงเรขาคณิตในขั้นตอนการรับมอบงานเท่านั้น แต่ยังต้องเอื้อต่อการตรวจสอบ การบำรุงรักษา และความทนทานตลอดอายุการใช้งานระยะยาวด้วย ระบบป้องกันการกัดกร่อน เวลาที่ใช้ในการออกแบบอาคาร วัสดุที่ใช้ทำเปลือกอาคาร และชั้นฉนวนความร้อน ควรกำหนดไว้โดยเอกสารการออกแบบโครงการและเงื่อนไขของกระบวนการผลิตอย่างชัดเจน จากมุมมองของการดำเนินงานจริง ข้อกำหนดที่สำคัญยิ่งกว่าคือ การหลีกเลี่ยงความขัดแย้งระหว่างรอยต่อโครงสร้าง ชิ้นส่วนปิดผนึกและตกแต่งเปลือกอาคาร รวมถึงจุดเชื่อมต่อกับระบบกลไก ไฟฟ้า และประปา (MEP) เพื่อให้การปฏิบัติงานของอุปกรณ์และการบำรุงรักษาในอนาคตเป็นไปได้อย่างมีประสิทธิภาพภายใต้เงื่อนไขพื้นที่ที่ชัดเจนและใช้งานได้จริง
จากความเข้าใจนี้ โครงสร้างแบบพอร์ทัลเฟรมจึงไม่ได้ถูกพิจารณาเป็นเพียงการจำลองซ้ำของ «อาคารโรงงานมาตรฐาน» เท่านั้น แต่กลับมีการประสานงานอย่างบูรณาการระหว่างโครงข่ายโครงสร้าง การแบ่งส่วนชิ้นส่วนโครงสร้าง การจัดวางระบบยึดเสริม การกำหนดเส้นควบคุมเปลือกอาคาร และลำดับขั้นตอนการติดตั้ง ภายใต้กรอบเทคนิคเดียวกัน สำหรับโรงงานผลิตขนาดใหญ่ การประสานงานล่วงหน้าในขั้นตอนนี้สามารถลดโอกาสเกิดการปรับเปลี่ยนในสนาม การไม่สอดคล้องกันของชิ้นส่วนโครงสร้าง และการปรับแต่งเพิ่มเติมต่อเปลือกอาคารได้อย่างมีนัยสำคัญ
ระบบหลักที่รับแรงบรรทุกของโครงสร้างแบบพอร์ทัลเฟรมประกอบด้วยเสาเหล็ก คานหลังคาเหล็ก และข้อต่อระหว่างคานกับเสา ส่วนความมั่นคงตามแนวยาวขึ้นอยู่กับการประสานงานร่วมกันของชุดยึดเสริมแนวตั้งของเสา ชุดยึดแนวนอนบนหลังคา คานยึดเชื่อม คานรองหลังคา และคานรองผนัง ความเข้าใจผิดที่พบบ่อยในวงวิศวกรรมคือ การให้ความสำคัญเป็นพิเศษกับขนาดของคานและเสาหลัก แต่กลับประเมินค่าอิทธิพลของชิ้นส่วนรองและจุดต่อเชื่อมต่อต่อความมั่นคงโดยรวม การติดตั้งเปลือกอาคาร (envelope) และความปลอดภัยในขั้นตอนการก่อสร้างต่ำเกินไป ในการปฏิบัติจริง ความแม่นยำในการติดตั้งโครงสร้างแต่ละชุดเป็นเพียงจุดเริ่มต้นเท่านั้น ส่วนความคลาดเคลื่อนสะสมที่เกิดขึ้นตามแนวโครงสร้างหลายชุดที่เรียงต่อกันอย่างต่อเนื่องต่างหากที่จะกำหนดคุณภาพเชิงเรขาคณิตสุดท้ายของอาคาร

ดังนั้น การควบคุมโครงสร้างควรจัดระเบียบตามสี่ระดับอ้างอิง ได้แก่ แนวกริด ระดับความสูง รอยต่อ และชิ้นส่วนแต่ละชิ้น ระหว่างขั้นตอนการวางแบบรายละเอียด จำเป็นต้องกำหนดความสัมพันธ์ในการจัดตำแหน่ง ทิศทางของการเชื่อมต่อ และตรรกะในการติดตั้งของชิ้นส่วนแต่ละประเภทอย่างชัดเจน ระหว่างขั้นตอนการผลิต จุดควบคุมหลักประกอบด้วยความยาวโดยรวมของชิ้นส่วน ตำแหน่งของแผ่นปลาย ความแม่นยำของกลุ่มรูสำหรับสกรู รูปทรงเรขาคณิตของหน้าตัด การบิดตัวจากการเชื่อม และความตรงของชิ้นส่วน เมื่องานดำเนินไปถึงสถานที่ก่อสร้าง จำเป็นต้องจัดตั้งตำแหน่งของแนวกริด ความตั้งฉาก และระดับความสูงของหน่วยเชิงพื้นที่แรกที่มีเสถียรภาพเป็นลำดับความสำคัญสูงสุด เพื่อให้โครงสร้างชิ้นต่อๆ ไปสามารถติดตั้งต่อเนื่องได้จากจุดอ้างอิงร่วมกัน

สำหรับโรงงานอุตสาหกรรม การควบคุมการบิดเบี้ยวของโครงสร้างยังส่งผลโดยตรงต่อการระบายน้ำบนหลังคา ความเรียบของผนัง ช่องเปิดประตูและหน้าต่าง และจุดต่อเชื่อมอุปกรณ์ หากโครงสร้างหลักเกิดความเบี่ยงเบนทางเรขาคณิตที่สะสมอย่างต่อเนื่อง ปัญหาที่เกิดขึ้นมักไม่จำกัดอยู่แค่ที่ชิ้นส่วนเหล็ก; แต่จะถ่ายโอนไปยังแป คานขวาง แผ่นผนัง และชิ้นส่วนตกแต่ง ดังนั้นการจัดการการก่อสร้างโครงสร้างพอร์ทัลเฟรมที่มีความสมบูรณ์แบบจึงไม่ได้ขึ้นอยู่กับการตรวจสอบรับรองทีละขั้น แต่ความแม่นยำด้านมิติของโครงสร้างหลักถือเป็นข้อกำหนดเบื้องต้นสำหรับการติดตั้งเปลือกอาคารคุณภาพสูง
เมื่อโครงการโครงสร้างเหล็กอุตสาหกรรมเข้าสู่ขั้นตอนการผลิตเป็นจำนวนมาก แก่นแท้ของการจัดการคุณภาพจะเปลี่ยนจาก "ความสอดคล้องของชิ้นงานแต่ละชิ้น" ไปเป็น "ความสม่ำเสมอของชุดการผลิต" ยิ่งจำนวนชิ้นส่วนที่มีลักษณะคล้ายกันมากเท่าใด การปรับให้เป็นมาตรฐานในด้านการปรับปรุงแบบแปลน กฎเกณฑ์การกำหนดหมายเลข อ้างอิงขั้นตอนการผลิต และวิธีการตรวจสอบก็ยิ่งมีความสำคัญมากขึ้นเท่านั้น ความไม่สอดคล้องกันของข้อมูลใด ๆ อาจนำไปสู่การผลิตซ้ำทั้งชุดในขั้นตอนต่อมา และส่งปัญหาที่เกิดขึ้นภายในโรงงานโดยตรงไปยังสถานที่ก่อสร้าง
สำหรับโครงการประเภทนี้ จงเว่ย เฮฟวี่ อินดัสทรี ใช้เลขหมายเฉพาะของชิ้นส่วนเป็นตัวกลางในการเชื่อมโยงข้อมูลเกี่ยวกับการวางแบบรายละเอียด การผลิต การตรวจสอบคุณภาพ และการจัดส่ง ระหว่างขั้นตอนการตัด ให้ตรวจสอบเกรดวัสดุ ขนาดหน้าตัด และมิติทางเรขาคณิต ระหว่างขั้นตอนการประกอบ ให้ควบคุมตำแหน่งสัมพัทธ์ของแผ่นปิด (flanges) แผ่นกั้น (webs) และรายละเอียดปลายชิ้นส่วน หลังการเชื่อม ให้ตรวจสอบรูปร่างรอยเชื่อมและภาวะบิดเบี้ยวจากการเชื่อมเป็นหัวข้อสำคัญ หลังการดัดตรงและการเจาะรู ให้ตรวจสอบซ้ำความยาวโดยรวม ขนาดหน้าตัด กลุ่มรูสำหรับสกรู และมุมปลายชิ้นส่วน อีกทั้งสำหรับชิ้นส่วนที่มีความไวต่อการติดตั้ง การยอมรับไม่สามารถพิจารณาเพียงแค่ว่ามิติใดมิติหนึ่งอยู่ภายในช่วงความคลาดเคลื่อนที่ยอมรับได้เท่านั้น แต่ยังต้องพิจารณาด้วยว่าชิ้นส่วนนั้นเข้ากันได้ดีเพียงใดกับโครงสร้างโดยรวมและกับชิ้นส่วนข้างเคียง
คุณค่าเชิงปฏิบัติของตรรกะการผลิตนี้จะชัดเจนขึ้นเมื่อนำไปใช้จริงในไซต์งาน เมื่อคาน คอลัมน์ ชิ้นส่วนยึดเสริม แผ่นเชื่อมต่อ และตัวยึดมาถึงไซต์งานเป็นชุดสมบูรณ์ที่จัดเรียงตามหน่วยการติดตั้งแต่ละหน่วย ทีมงานในไซต์จึงสามารถลดงานที่ไม่ได้วางแผนไว้ เช่น การค้นหาชิ้นส่วน การจับคู่ชั่วคราว การขยายรูหรือการเจาะซ่อมแซมรู และการตัดเพิ่มเติมในขั้นตอนที่สอง ความแม่นยำในการผลิตจึงไม่ใช่เพียงตัวชี้วัดคุณภาพภายในโรงงานเท่านั้น แต่ยังเป็นเงื่อนไขเบื้องต้นสำหรับประสิทธิภาพการยกติดตั้ง ความพอดีของการต่อข้อต่อในครั้งแรก และเสถียรภาพของกำหนดเวลา
โครงสร้างหลักที่ทำจากเหล็กให้ความสามารถในการรับน้ำหนักและพื้นที่ใช้งานแก่อาคาร ในขณะที่ระบบหุ้มหลังคาและผนังทำหน้าที่โดยตรงในการกันน้ำ ฉนวนความร้อน ต้านแรงลม การปิดล้อม และการแยกสิ่งแวดล้อมออกจากกัน สำหรับอาคารอุตสาหกรรมในภาคเหนือ ความแตกต่างของอุณหภูมิตามฤดูกาล แรงลมและน้ำแข็งจากหิมะ รวมถึงการเปลี่ยนแปลงของอุณหภูมิและความชื้นระหว่างภายในและภายนอกอาคาร ส่งผลกระทบอย่างต่อเนื่องต่อจุดซ้อนทับของแผ่นวัสดุ จุดยึดติด ขอบตกแต่ง และรายละเอียดของชิ้นส่วนป้องกันน้ำซึม เมื่อสภาพแวดล้อมในการผลิตอาจมีความเสี่ยงต่อการกัดกร่อน จำเป็นต้องให้ความสนใจเพิ่มเติมเป็นพิเศษต่อการเลือกวัสดุ ระบบเคลือบผิว รายละเอียดการต่อเชื่อม และความสะดวกในการบำรุงรักษา

คุณภาพเชิงเทคนิคของระบบหลังคาจะสะท้อนให้เห็นก่อนอื่นผ่านเส้นทางการระบายน้ำและการก่อสร้างที่ต่อเนื่องกัน บนหลังคาขนาดใหญ่ การกันซึมไม่ควรเข้าใจเพียงแค่การใช้ซีลแลนต์เฉพาะจุดเท่านั้น แต่ต้องจัดทำขึ้นเป็นระบบที่สมบูรณ์แบบผ่านความชันของหลังคา การทับซ้อนกันของแผ่นหลังคา วิธีการยึดติด รายละเอียดบริเวณสันหลังคา ชายหลังคา แผ่นปิดรอยต่อ (flashings) และรายละเอียดบริเวณจุดเจาะต่างๆ ระหว่างการติดตั้ง จำเป็นต้องควบคุมการจัดแนวแผ่นหลังคา ความกว้างของการทับซ้อนกัน ตำแหน่งจุดยึดติด และรายละเอียดการปิดผนึกพร้อมกัน เพื่อป้องกันไม่ให้ความคลาดเคลื่อนในท้องถิ่นขยายตัวมากขึ้นเมื่อระยะความยาวของหลังคามีมาก ส่วนฉนวนกันความร้อนก็เช่นกัน ซึ่งขึ้นอยู่กับความต่อเนื่องกัน หากมีรอยต่อระหว่างวัสดุ เงื่อนไขการบีบอัด หรือการจัดการรอยต่อที่ชัดเจนว่าขาดความต่อเนื่อง ก็อาจเกิดจุดอ่อนด้านความร้อนขึ้น และเพิ่มความเสี่ยงต่อการควบแน่นในอนาคต
ลำดับเชิงภาพของ façade คือการแสดงออกภายนอกของความแม่นยำทางวิศวกรรม อาคารอุตสาหกรรมไม่ได้พึ่งรูปแบบสถาปัตยกรรมที่ซับซ้อนเพื่อสื่อถึงคุณภาพ สิ่งที่สำคัญกว่าคือโมดูลรอยต่อแผงที่สม่ำเสมอ มุมภายในและภายนอกที่ตรง ขอบเปิดที่ครบถ้วน และการจัดการรอยต่อระหว่างวัสดุต่างชนิดอย่างชัดเจน ยิ่ง façade มีความเรียบง่ายมากเท่าใด ความต้องการความแม่นยำในการควบคุมเส้นโครงสร้าง การจัดวาง girt และการวางตำแหน่งแผงก็ยิ่งสูงขึ้นเท่านั้น ความเรียบเนียนและความเป็นระเบียบเชิงเส้นของ façade สุดท้าย แท้จริงแล้วเกิดจากความแม่นยำที่ประสานกันระหว่างโครงสร้างหลักกับงานเปลือกอาคาร
ลำดับความสำคัญด้านเทคนิคในระหว่างการติดตั้งโครงสร้างแบบพอร์ทัลเฟรม ไม่ใช่เพียงแค่การเพิ่มความเร็วในการยกให้สูงสุด แต่คือการจัดตั้งระบบที่มีเสถียรภาพทางภูมิศาสตร์อย่างเชื่อถือได้ให้เร็วที่สุดเท่าที่จะเป็นไปได้ หลังจากตรวจสอบแนวกริดของฐานรากและชิ้นส่วนฝังแล้ว ควรให้ความสำคัญกับการจัดตำแหน่งฐานเสา ความตั้งฉากของเสา การเชื่อมต่อระหว่างคานกับเสา และมาตรการยึดชั่วคราวสำหรับเฟรมแรกและเฟรมที่อยู่ติดกัน จากนั้นจึงดำเนินการติดตั้งระบบยึดแนวยาวให้ครบวงจรโดยทันที เฉพาะเมื่อยืนยันความสัมพันธ์เชิงเรขาคณิตของหน่วยโครงสร้างที่มีเสถียรภาพแรกแล้ว จึงจะสามารถติดตั้งเฟรมถัดไปโดยใช้เกณฑ์อ้างอิงที่ทำซ้ำได้
การจัดการความคลาดเคลื่อนที่สะสมมีความสำคัญอย่างยิ่งในโรงงานขนาดใหญ่ ความผิดพลาดเล็กน้อยบนเส้นโครงข่ายหนึ่งเส้น หากไม่ได้รับการแก้ไขทันที อาจพัฒนาเป็นความไม่สอดคล้องกันที่ชัดเจนบริเวณปลายโครงสร้างหลังจากติดตั้งช่วงโครงสร้าง (bay) หลายช่วงติดต่อกัน ซึ่งจะส่งผลกระทบเพิ่มเติมต่อคานรองหลังคา (purlins) คานรองผนัง (wall girts) แผ่นหลังคา (roof panels) และแผ่นผนัง (wall panels) ดังนั้น การสำรวจพื้นที่และการปรับแต่งจึงควรดำเนินไปอย่างต่อเนื่องตลอดกระบวนการติดตั้งโครงสร้าง แทนที่จะเลื่อนออกไปจนกว่าโครงสร้างหลักทั้งหมดจะเสร็จสมบูรณ์
โครงสร้างหลักและงานเปลือกอาคารยังต้องการการจัดการช่องว่างระหว่างขั้นตอนการก่อสร้างอย่างเหมาะสม การปิดเปลือกอาคารเร็วเกินไปอาจทำให้พื้นที่สำหรับการสำรวจโครงสร้างซ้ำและการตรวจสอบรอยต่อจำกัดลง ตรงกันข้าม หากจุดอ้างอิงของโครงสร้างยังไม่ได้รับการปรับแก้หลังการติดตั้งเป็นเวลานานเกินไป ก็จะส่งผลให้การติดตั้งแผงทำได้ยากขึ้น ด้วยการกำหนดจุดหยุดเพื่อทบทวนโครงสร้าง และระบุเงื่อนไขที่ชัดเจนสำหรับการเริ่มต้นติดตั้งเปลือกอาคาร ความเร็วในการก่อสร้างจึงสามารถสร้างขึ้นบนพื้นฐานของคุณภาพเชิงเรขาคณิตที่มั่นคง แทนที่จะอาศัยการปรับแต่งอย่างกว้างขวางในภายหลัง

สำหรับโครงการโครงสร้างเหล็ก การขนส่งไม่ใช่กิจกรรมที่แยกต่างหากซึ่งเริ่มต้นขึ้นเฉพาะหลังจากการผลิตชิ้นส่วนเสร็จสิ้นเท่านั้น แต่เกี่ยวข้องโดยตรงกับการแบ่งชิ้นส่วนโครงสร้าง วิธีการบรรทุก ลำดับการมาถึง และแผนการยกติดตั้งหน้าไซต์ หากลำดับการบรรทุกไม่สอดคล้องกับลำดับการติดตั้ง แม้ว่าวัสดุจะมาถึงไซต์แล้ว ก็อาจยังก่อให้เกิดความล่าช้าได้ เนื่องจากยานพาหนะต้องรอคอย การจัดการซ้ำ การใช้เวลาค้นหาชิ้นส่วน หรือการขาดอุปกรณ์เสริมที่จำเป็น ในโรงงานอุตสาหกรรมที่มีการติดตั้งอย่างต่อเนื่อง ความล่าช้านี้อาจทำให้ต้นทุนการใช้เครนต่อชั่วโมงและต้นทุนการจัดการแรงงานเพิ่มขึ้นอย่างรวดเร็ว
ดังนั้น การส่งมอบโครงการควรจัดระเบียบรอบหน่วยการติดตั้ง (erection units) โดยรักษาความสอดคล้องกันของเลขที่ชิ้นส่วน รหัสระบุแพ็กเกจ รายการโหลด และโซนพื้นที่หน้างาน ระบบการติดตามคุณภาพควรมีตรรกะเดียวกันนี้ กล่าวคือ เมื่อชิ้นส่วนหรือรอยต่อใดๆ จำเป็นต้องตรวจสอบหน้างาน เลขที่ระบุตัวตนของชิ้นส่วนนั้นควรทำให้ทีมงานสามารถย้อนกลับไปหาข้อมูลการออกแบบที่สอดคล้องกัน สถานะการผลิต และบันทึกการจัดส่งได้อย่างรวดเร็ว ซึ่งจะสร้างกลไกที่สามารถตรวจสอบ ติดตาม และยืนยันได้จริง ลดการสูญเสียข้อมูลระหว่างการประสานงานข้ามแผนก
จากมุมมองของลูกค้าและผู้จัดการโครงการ คุณค่าของระบบนี้ไม่ได้แสดงออกมาผ่านพารามิเตอร์เพียงตัวเดียว แต่แสดงผ่านการลดความไม่แน่นอนของโครงการโดยรวม ยิ่งโครงการมีขนาดใหญ่ จำนวนชิ้นส่วนมากขึ้น และรายละเอียดการเชื่อมต่อซับซ้อนขึ้นเท่าใด การพึ่งพากระบวนการมาตรฐานและข้อมูลที่เชื่อมโยงกันอย่างมั่นคงก็ยิ่งมีความสำคัญมากขึ้นเท่านั้น แทนที่จะอาศัยการแก้ไขแบบเฉพาะหน้า (ad hoc corrections) ที่อิงจากประสบการณ์เฉพาะของบุคคลหน้างาน
บริษัทจงเว่ย เฮฟวี่ อินดัสทรี มองโครงการโครงสร้างเหล็กเป็นระบบที่ครอบคลุมทุกขั้นตอน ตั้งแต่การออกแบบรายละเอียด การผลิต การควบคุมคุณภาพ การบรรจุภัณฑ์และการจัดส่ง ไปจนถึงการติดตั้งหน้างาน ศักยภาพของบริษัทจึงไม่ควรประเมินจากเพียงความเร็วของสายการผลิตหรือปริมาณผลผลิตต่อเดือนเท่านั้น แต่ควรประเมินเพิ่มเติมจากปัจจัยอื่นๆ เช่น ทีมผลิตเข้าใจหลักการติดตั้งหน้างานหรือไม่ ทีมเทคนิคสามารถระบุความเสี่ยงที่เกิดจากการเชื่อมต่อระหว่างระบบต่างๆ ได้ล่วงหน้าหรือไม่ ทีมควบคุมคุณภาพสามารถกำหนดเกณฑ์มาตรฐานที่ตรวจสอบย้อนกลับได้หรือไม่ และระบบโลจิสติกส์สามารถรองรับลำดับงานจริงหน้างานได้หรือไม่ เท่านั้นที่การทำงานประสานกันทุกฝ่ายรอบเป้าหมายทางวิศวกรรมเดียวกันจะทำให้ศักยภาพการผลิตในโรงงานสามารถแปลงเป็นผลลัพธ์ของโครงการที่เชื่อถือได้
“นวัตกรรมและความแม่นยำ” ไม่ใช่คำขวัญเชิงนามธรรมในกระบวนการนี้ นวัตกรรมแสดงออกผ่านการปรับปรุงวิธีการถ่ายโอนข้อมูลเชิงละเอียด การเข้ารหัสชิ้นส่วน การจัดตารางการผลิต จุดที่ต้องหยุดตรวจสอบ และการจัดการการจัดส่งอย่างต่อเนื่อง ส่วนความแม่นยำนั้นดำเนินการผ่านการควบคุมอย่างละเอียดต่อตำแหน่งรู ขนาด งานเชื่อม การระบุตัวตน เกณฑ์อ้างอิงสำหรับการติดตั้ง การซ้อนทับของแผ่น และขอบตัดรอยต่อ สำหรับอาคารอุตสาหกรรม คุณภาพที่มั่นคงในระยะยาวมักไม่ได้ขึ้นอยู่กับ “ขั้นตอนเด่น” เพียงขั้นตอนเดียว แต่มักเป็นผลลัพธ์จากการปฏิบัติงานพื้นฐานจำนวนมากอย่างสม่ำเสมอตามมาตรฐานเดียวกัน
การเสร็จสิ้นเวิร์กช็อปการแยกน้ำด้วยไฟฟ้านี้ ทำให้บริษัทจงเหว่ย เฮฟวี่ อินดัสทรี ได้รับข้อมูลอ้างอิงด้านวิศวกรรมเพื่อเสริมสร้างศักยภาพในการส่งมอบโครงการอาคารอุตสาหกรรมเชิงผลิตเฉพาะทางให้แข็งแกร่งยิ่งขึ้น ต่อไปนี้ บริษัทจะพัฒนาระบบมาตรฐานของตนอย่างต่อเนื่องในด้านการออกแบบโครงสร้างอย่างละเอียด การผลิตอัจฉริยะ การติดตามคุณภาพแบบตรวจสอบย้อนกลับได้ การประสานงานระบบเปลือกอาคาร และการสนับสนุนเทคนิคภาคสนาม โดยใช้ข้อมูลวิศวกรรมที่มีเสถียรภาพมากขึ้น การควบคุมกระบวนการที่ชัดเจนยิ่งขึ้น และผลลัพธ์การส่งมอบที่ตรวจสอบยืนยันได้จริง เพื่อรองรับโครงการอาคารโครงสร้างเหล็กสำหรับโรงงานอุตสาหกรรม คลังสินค้าและสถานที่โลจิสติกส์ รวมถึงโครงการอื่นๆ ที่เกี่ยวข้อง
คุณค่าของอาคารเหล็กสำหรับอุตสาหกรรมกำลังขยายออกไปไกลกว่าข้อได้เปรียบในระยะก่อสร้างที่เน้นความเร็ว ไปสู่ความน่าเชื่อถือตลอดอายุการใช้งาน ความสะดวกในการบำรุงรักษา และความเข้ากันได้กับข้อกำหนดด้านการผลิต สำหรับบริษัทผู้ผลิตและบริษัทวิศวกรรม ขอบเขตของความรับผิดชอบจึงไม่อาจหยุดลงเพียงแค่เมื่อชิ้นส่วนออกจากโรงงานเท่านั้น แต่ยังจำเป็นต้องให้ความใส่ใจอย่างต่อเนื่องต่อจุดเชื่อมต่อระหว่างโครงสร้างกับเปลือกอาคาร ความสัมพันธ์ระหว่างขั้นตอนการผลิตชิ้นส่วนกับการติดตั้งจริง และความเชื่อมโยงระหว่างอาคารกับระบบการผลิต
บริษัทจงเว่ย เฮฟวี่ อินดัสทรี จะยังคงใช้ผลลัพธ์ทางวิศวกรรมเป็นเกณฑ์สูงสุดในการประเมินคุณภาพ โดยลดความคลาดเคลื่อนผ่านกระบวนการผลิตที่ได้มาตรฐาน ลดปัญหาความขัดแย้งในไซต์งานผ่านการวางแบบอย่างมืออาชีพ และเพิ่มความโปร่งใสในการส่งมอบผ่านระบบติดตามกระบวนการอย่างต่อเนื่อง ภายใต้แนวคิด “นวัตกรรมและความแม่นยำ” บริษัทจะเสริมสร้างศักยภาพในการดำเนินงานสำหรับโครงการโครงสร้างเหล็กอุตสาหกรรมอย่างต่อเนื่อง และให้การสนับสนุนด้านวิศวกรรมอาคารที่มีเสถียรภาพ ประสิทธิภาพสูง และควบคุมได้ดียิ่งขึ้นแก่ลูกค้า
